Prva faza projekta Zapadna interkonekcija Bosna i Hercegovina - Republika Hrvatska koji je od izuzetnog značaja za Unsko-sanski kanton, mogla biti biti okončana do 2030. godine navodi se u odgovoru Federalnog ministarstva energije, rudarstva i industrije na pitanje delegata Azhara Sejarića u Domu naroda Parlamenta Federacije BiH.
Projekat je uključen u strateške dokumente
- U kojoj fazi se projekat trenutno nalazi, koje su aktivnosti do sada realizovane, koji su naredni planirani koraci i okvirni rokovi za njegovu implementaciju. Također, interesuje me status saradnje sa Republikom Hrvatskom na ovom projektu, način i dinamika planiranog finansiranja, kao i procjena početka izvođenja radova i završetka prve faze gasifikacije na području Unsko-sanskog kantona - pitao je Sejarić.
Iz Ministarstva navode kako projekat Zapadna interkonekcija BiH i Republika Hrvatska predstavlja jedan od tri ključna interkonekcijska projekta Federacije BiH i BH-Gasa, koji je zbog svog značaja uključen u strateške dokumente BiH i FBiH, kao što je okvirna energetska strategija BiH do 2035. godine, odnosno Program javnih investicija FBIH 2025-2027.
- Projekat obuhvata tri faze. Prva faza predstavlja izgradnju gasovoda Tržac -Bosanska Krupa sa odvojcima za Bihać i Veliku Kladušu ukupne dužine nekih 80 km. Druga faza se odnosi na gasovode Bosanska Krupa - Sanski Most - Ključ - Bosanski Petrovac ukupne dužine nekih 105 km, dok treća faza predstavlja gasovod Pećigrad - Bužim dužine otprilike 11 km.
Realizacija projekta ima svoju opravdanost, prevashodno sa aspekta proširenja trzišta prirodnog gasa u Federaciji BiH, potencijalnog tržišta u Unsko-sanskom kantonu koje pokazuje interes za ovaj energent, ali i sa aspekta mogućnosti da se realizacijom prve i druge faze projekta, dugoročno gledano, ovaj interkonekcijski gasovod poveže sa postojećim gasnim transportnim sistemom BiH i time poveća sigurnost snabdijevanja.
Takoder, stvorili bi se uvjeti za korištenje novog izvora energije u zapadnom dijelu BiH, a samim tim i novih tehnologija koje mogu biti primijenjene realizacijom projekta - navode iz Ministarstva.
Dodaju kako bi se realizacijom projekta omogućilo povezivanje sa transportnom mrežom susjedne Hrvatske, što otvara tržište Bosne i Hercegovine za pristup raspoloživim izvorima prirodnog gasa u Evropi, uključujući i gas sa terminala LNG Krk.
- BH-Gas kao operator transportnog sistema i promotor projekta redovno se prijavljuje na liste koje se odnose na međunarodne, odnosno EU i regionalne razvojne planove, a u raspoloživim okvirima nastoje se osigurati i potencijalna grant sredstva za ažuriranje postojeće, odnosno izradu projektne dokumentacije, s obzirom na to da je Predinvesticiona studija gasifikacije Unsko-Sanskog kantona završena 2008. godine.

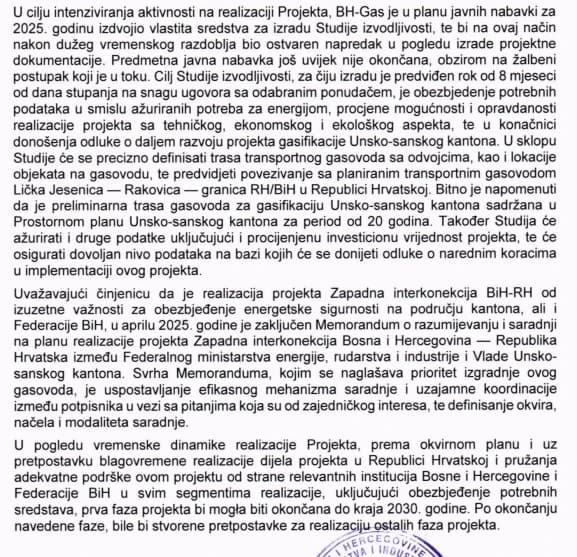

U cilju intenziviranja aktivnosti na realizaciji projekta, BH-Gas je u planu javnih nabavki za 2025 godinu izdvojio vlastita sredstva za izradu studije izvodljivosti, te bi na ovaj način nakon dužeg vremenskog perioda bio ostvaren napredak u pogledu izrade projektne dokumentacije.
Predmetna javna nabavka još nije okončana, jer je žalbeni postupak u toku. Cilj studije izvodljivosti, za čiju izradu je predviđen rok od osam mjeseci od dana stupanja na snagu ugovora sa odabranim ponuđačem, jest osiguranje potrebnih podataka u smislu ažuriranih potreba za energijom, procjene mogućnosti i opravdanosti realizacije projekta sa tehničkog, ekonomskog i ekološkog aspekta, te u konačnici donošenja odluke o daljem razvoju projekta gasifikacije Unsko-sanskog kantona. U sklopu studije će se precizno definirati trasa transportnog gasovoda sa odvojcima, kao i lokacije objekata na gasovodu, te predvidjeti povezivanje sa planiranim transportnim gasovodom Lička Jesenica - Rakovica - granica Republika Hrvatska / Bosna i Hercegovina - navode.
Napominju kako je "preliminarna trasa gasovoda za gasifikaciju Unsko-sanskog kantona sadržana u Prostornom planu Unsko-sanskog kantona za period od 20 godina."
Potrebna podrška državnih i federalnih institucija
- Uvažavajući činjenicu da je realizacija projekta Zapadna interkonekcija BiH - RH od izuzetne važnosti za siguranje energetske sigurnosti na području kantona, ali i Federacije BiH, u aprilu 2025. godine je zaključen Memorandum o razumijevanju i saradnji na planu realizacije projekta Zapadna interkonekcija BiH - RH izmedu Federalnog ministarstva energije, rudarstva i industrije i Vlade Unsko-sanskog kantona. Svrha Memoranduma, kojim se naglašava prioritet izgradnje ovog gasovoda, je uspostavljanje efikasnog mehanizma saradnje i uzajamne koordinacije izmedu potpisnika u vezi sa pitanjima koja su od zajedničkog interesa, te definisanje okvira, načela i modaliteta saradnje.
U pogledu vremenske dinamike realizacija projekta, prema okvirnom planu i uz pretpostavku blagovremene realizacije dijela projekta u Republici Hrvatskoj i pružanja adekvatne podrške ovom projektu od relevantnih institucija Bosne i Hercegovine i Federacije BiH u svim segmentima realizacije, uključujući osiguranje potrebnih sredstava, prva faza projekta bi mogla biti okončana do kraja 2030. godine. Po okončanju navedene faze, bile bi stvorene pretpostavke za realizaciju ostalih faza projekta - rečeno je iz Federalnog ministarstva energije, rudarstva i industrije.
